Tisztelt Lakosság!
Pilisborosjenő iparterületen létesülő csarnok közmű építési munkálatai megkezdődtek. A Magyar Közút Zrt. előírása ehhez, hogy a beruházás alatti ingatlantól egészen a Határ-réti patakig az árkot ki kell profilozni, illetve átereszek és folyókák beépítése szükséges. A kivitelezés ideje alatt bevezetésre kerülő ideiglenes forgalomkorlátozás kerül kialakításra.
TERÜLET-IGÉNYBEVÉTEL:
A kivitelezés Pilisborosjenő és Solymár településeknél, a 10. sz. főúton (külső Bécsi út), és a mellette lévő árokban zajlik, a 12+580 km szelvénytől a Határ-réti patakig, a 12+900 km szelvényig.
Érintett ingatlanok:
- 10. sz. főút: (0169), (0176)
- Téglagyári utca: 3325
A fő munkálatok az árokban zajlanak, időszakosan (9 órától 15 óráig) Pilisborosjenő felőli forgalmi sávban jelzőőrös irányítás mellett, mozgó munkaterületként.
A 12+800 km szelvénynél lévő Téglagyár utca közúti kapcsolata 4 ütemben lekorlátozásra kerül, de a forgalom a munkaterületek mellett haladhat a kivitelezés teljes ideje alatt.
A munka tervezett kezdési időpontja: 2026. június 17.
A munka tervezett befejezési időpontja: 2026. július 20.

RÉSZLETES TÁJÉKOZTATÁS:
Beruházásunk keretében a Magyar Közút Zrt. a 10-es út melletti árok profilozási munkáit, illetve az ingatlan és a vízelvezető patak közötti útpálya szakaszon a régi útátereszek felújítását írta ki számunkra kötelező érvényűre. Ezekhez a munkákhoz részleges forgalomkorlátozásra lesz szükség.
Pilisborosjenő iparterületen létesülő csarnok közmű munkálatai zajlanak. A Magyar Közút Zrt. előírása ehhez, hogy a beruházás alatti ingatlantól egészen a Határ-réti patakig az árkot ki kell profilozni, illetve átereszek és folyókák beépítése szükséges.
A kivitelezés ideje alatt bevezetésre kerülő ideiglenes forgalomkorlátozás kerül kialakításra. A munkálatok főként az árokban fognak zajlani a forgalom zavarása nélkül a 10-es számú főút 12+580 km szelvényétől a Hosszúrét patakig, a 12+900 km szelvényig, Budapest irányából haladva a jobb oldalon, időszakos közúti korlátozások mellett, mely az árok melletti sávot érinti. A 10-es számú főút, külső Bécsi út tervezési szakaszon 2x1 sávos, tömegközlekedés által is használt útszakasz, járda a külterületi oldalon nincs, belterületen pedig egy oldalon.
A Magyar Közút Zrt. kötelezvénye alapján az árokszakasz mentén az alábbi vadon nőtt 5-20 cm törzsátmérőjű 23db ecetfa 2db akácfa kivágására van szükség.

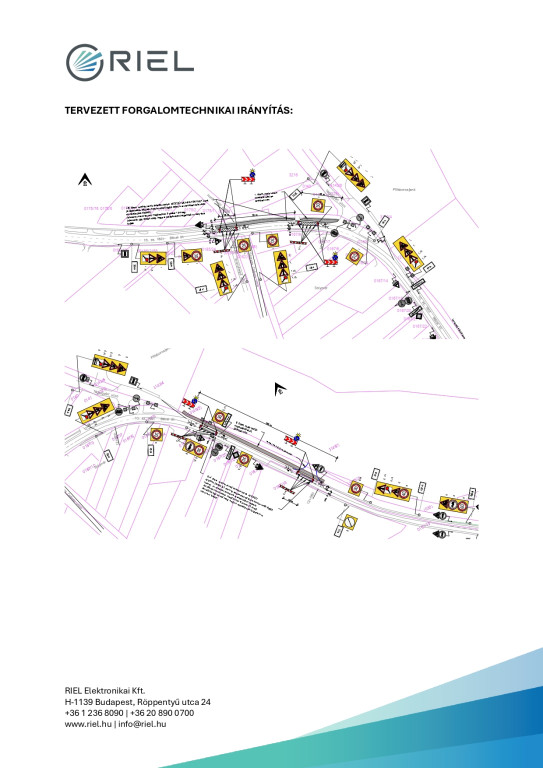

A munkálatok az árokban fognak zajlani: a munkagép az árkot a lánctalpai közé veszi a profilozás közben, a kitermelt földet pedig a munkagép mögé teszi. A kivitelezés ezen szakasza (1. és 6. ütem) a közúti forgalmát nem érinti, mindkét sávon tud haladni a forgalom, úton folyó munkavégzés, útszűkület előjelzése és 30 km/órás sebességkorlátozás bevezetése mellett. A kitermelt földet a 10-es út árok menti oldalán, forgalmi sávban várakozó tehergépkocsira kell hordani, itt történik az egyéb anyagok deponálása is (1./A és 6./A alütemek). Az anyagszállítás munkaterületen mozgó munkaterületként fog működni, éppen aktuálisan az árok munkálatok helye szerint. A kivitelezés jelzőőrös irányítás mellett, napközben 9 órától 15 óráig zajlik, csúcsidőszakok közötti időszakban, hogy a forgalom a lehető legkisebb mértékben legyen korlátozva. A jelzőőrös irányítás előjelzése az alábbi tervlap részeken szereplő ideiglenes jelzőtáblákkal történik.
A Téglagyár utcai kereszteződésben (12+800 km szelvény) lévő munkavégzés ideje alatt a kereszteződés szigetek közötti egy-egy ága lezárásra kerül (2-5 ütem).
A 4. és 5. ütem szerint a Téglagyár utca déli behajtója félpályás zárással kerül elkorlátozásra, annak érdekében, hogy a Téglagyári utat meg tudják közelíteni. Egyszerre csak egy ütem végzendő ezek közül. Az ideiglenes forgalomkorlátozások a helyszínrajzok szerint lesznek kitáblázva, a 10-es út forgalma útszűkület mellett haladhat mindkét irányban. A gyalogosforgalom a kivitelezés ideje alatt biztosított.
RIEL Elektronikai Kft.
